تنفيذ الهيكل الخرساني

Mar 05 2013 Mubarak الهيكل الآسود والطابوق Comments Off on تنفيذ الهيكل الخرساني

حفر  منسوب اعلي من التاسيس 10سم

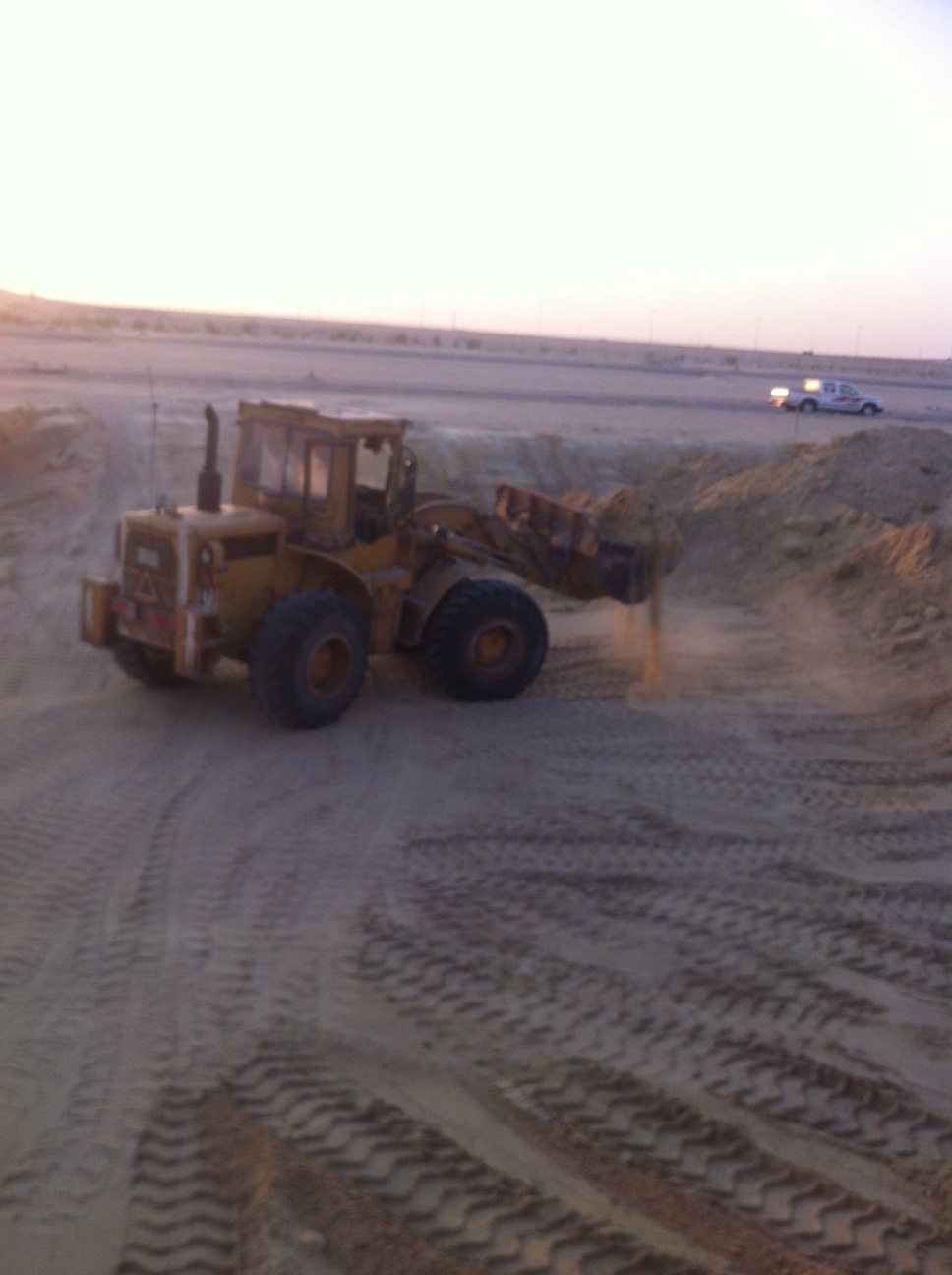

حفر القسيمه

فرشة نظافه

فرشة النظافه

صب فرشة النظافة من الخرسانة العادية
بسماكة تتراوح من 7 الي 10 سم وصولا إلى منسوب التأسيس

انواع صب فرشه النظافه

اولا – تحت القواعد

فرشة نظافه تحت القواعد

ثانيا -علي كامل القسيمه

فرشة نظافة لكامل القسيمه

اما في حالة بناء سرداب لابد من عمل فرشه نظافه كامله ثم (اللبشه ) وهى قاعدة خرسانية على
كامل مساحة البناء
وبعد الانتهاء من الصبه يتم دهانها بطبقه من البيتومين
وجميع انواع الأسمنت المستخدم
مقاوم



تنفيذ الخنزيره

الخنزيره

•بعدالحفر حتي منسوب اعلي من التاسيس 10سم يتم عمل الخنزيره علي بعد 2الي 3م من حدود البناء

•يجب التأكد من راسيه وافقية  الواح الخنزيره

المحاور

• بناء علي الرسومات يتم تحديد مكان المحاور علي الخنزيره بدق المسامير

                                        •يتم شد خيوط تتقاطع لتحديد مركز القواعد

عمل القواعد

يتم  الحفر حتي منسوب  القواعد يدويا حفاظا على التربة من التخلخل.

•الخرسانه المسلحه للقواعد

•تجهزالفورمه الخشبيه طبقا للابعاد فوق الفرشه العاديه وتدعم بمساند خشبيه مائله

•يتم وضع مساند (بسكوت)تحت حديد تسليح القاعده حتي لايلتصق بالشده

•يتم تثبيت حديد تسليح رقاب الاعمده ويثبت بالفرمه الخشبيه

•يراعي ان يكون حديد تسليح الرقبه اعلي من منسوب ظهر الشناج ب30سم او40القطر

يتم الصب بالخرسانه المقاومه وفك الفورمه بعد24  الي 48  ساعه بحسب الجو وترش بالماء لمده لاتقل عن 7 ايام

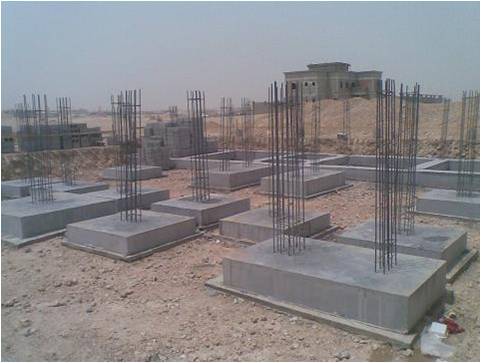

بعض الصور في عمل القواعد

القواعد

القواعد 1

القواعد 22

رقاب الاعمده

التأكد من راسية الجوانب مع سندها بعوارض افقيه حتي لاتتحرك اثناء الصب

يجب التأكد من استقامة رأسيه رقاب الاعمده

يجب التأكد ان محاور رقاب الاعمده علي استقامه واحده

يجب ان تكون اطوال الاسياخ اعلا من منسوب ظهر الشناج ب40القطر او30سم علي الاقل

مراجعة سمك الغطاء الخرساني للاسياخ بتثبيت المساند

تثبت في بعض الطرق المتبعه اساور مع الفورمه الخشبيه للرقبه حتي لايتحرك الحديد اثناء صب الخرسانه المقاوم

بعض الصور التوضيحه للارقاب



الارقاب 11

عزل رقاب الاعمده والقواعد والدفان

•يتم عزلها ضد الرطوبه والاملاح بطلائها من طبقه الي طيقتين من البيتومين

•الدفان

•تستخدم اتربه نظيفه وليس من الضروري نتاج الحفر

•ينفذ علي طبقات من 30  او50 سم وترش بالماء لتقليل الاحتكاك

•تستخدم المداحل الصغيره

بعض الصور التوضيحيه

القواعد والارقاب 12

الدفان

رش الماء

الدحال

الشناجات

•لتاكد من استواء الارض اسفل الخرسانه

•الفرشه العاديه اسفل الشناجات

•تجهيز الفرمه الخشبيه والتأكد من ابعادها

•التأكد من استقامة الفورمه ورأسيتها

•سند الجوانب الرأسيه للفورمه بخشب اوقطع اسياخ الحديد

•رفع الحديد بواسطة المساند وذلك لمراعات سمك تغطية الخرسانه

•مراجعة الاعمال الكهربائيه وغيرها من التمديدات

•تنظيف الفرشه العاديه من الاتربه والاوساخ حتي لاتشكل فاصل

•رش الفرشه العاديه بالماء قبل الصب حتي لاتشرب ماء الخلطه

•تصب الخرسانه المقاومه

•تفك الفرم الخشبيه بعد يومين 24الي 48س وتعالج بالماءاوالخيش المبلل لمده 7الي 10ايام وتعزل بالبيتومين



صور توضيحيه

عمل الشناجات

عمل الشناجات

الشناجات123

الدفان
شناجات1

•-يتم الدفان الي المنسوب المطلوب والدحل لتفادي الهبوط ويجب ان يكون المستوي افقيا تماما ومستويا

الارضيات

من الخرسانه المسلحه وهي افضل من العاديه التي كانت تستخدم بالسابق

وضع طبقه عازله فوق التربه حتي لاتؤثر الاملاح والرطوبه علي الخرسانه

تراجع التمديدات تحت الارضيات قبل الصب

يوضع الحديد بمساند سفليه لرفعه (يكون الحديدبمنتصف سمك الخرسانه)تصب الخرسانه المقاومه للماءوالاملاح مع مراعات استواءها

بعض الصور التوضيحيه

الارضيات

صب  الارضي

•بعد تصلد الخرسانه تعالج بالماء اوالخيش المبلل لمدة 3 ايام لتفادي الشروخ

صور مراجع التمديدات تحت الارضيات قبل الصب



التمديدات 123



التمديدات 11

الاعمده

الفورمه الخشبيه للاعمدة

العمود امتدادلرقبة العمود

يجب ان تكون ابعاد الفورمه من الداخل حسب المخططات

يجب ان تكون رأسيه تماما(باستخدام الشاغول)؟

الاعمده التي علي محورواحد يجب ان تكون علي استقامه واحده

يجب ان يكون مستوي الصب لجميع الاعمده واحد

التاكد من التدعيم الجيد للفرم الخشبيه حتي لاتتخلخل اثناء الصب

حديد الاعمده

•يجب التأكد ومراجعة حديد التسليح قبل غلق الجانب الرابع للفورمه الخشبيه

•مراجعة عدد واقطار الاسياخ حسب المخططات

•مراجعة الكانات المسافات بينها وعددهاوتثبيتهابطريقه جيده حتي لاتتحرك اثناء الصب

•مراجعة المسافه المشتركه بين حديد تسليح العمود وامتداد حديد تسليح الرقبه ويجب ان يكون 40 ضعف القطر او30سم علي الاقل وربط الاسياخ جيدا

صوره توضيحيه

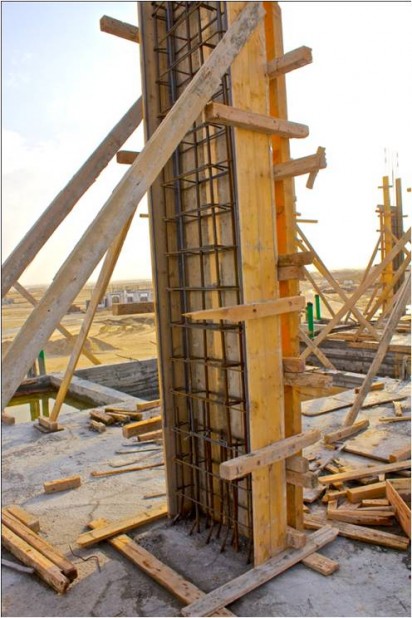

الاعمده عدد الاسياخ

وضع مساند علي الجوانب للحفاظ علي السمك الخرساني لاسياخ الحديد وتثبيتهاجيدا

يجب ان يكون منسوب اسياخ الحديد مرتفعا عن السقف 40مره للقطراو30سم علي الاقل

صب خرسانة الاعمده

•قبل غلق جانب الفورمه يجب تنظيف رقبة العمودمن الاتربه حتي لاتشكل فاصل

•يجب رش الماءحتي لاتمتص الرقاب مياه الخرسانه

•رج ودك الخرسانه بشكل جيد لتفادي التعشيش

بعد التصلد تفك الفرم 48 س وترش بالماء لمدة 7الي 10ايام

فك الاعمده

الاسقف

•القالب الخشبي

•تثبت القوائم الرأسيه علي ان لاتزيد المسافه بينهم عن 40الي 50سم الي 75سم بحسب طول البحر

•يجب التأكد من افقية السقف بواسطة ميزان الماء (المربوعات الافقيه)؟

•يقوم المساح بمراجعة الابعاد (العمق والافقيه)؟

الجسور

•القالب الخشبيه للجسور

•يجب ان يكون الالواح بمستوي منخفض عن السقف ويكون السطح العلوي للالواح هونفس مستوي باطن الجسرطبقا للمخططات

القالب الخشبي للاسقف (ملاحظات)؟

•المسافه بين القوائم يجب ان لاتزيد عن  50 الي 75 سم

•تحت الجسور يجب ان لاتزيدعن 40 الي  60 سم

•يجب ان تكون العرقات والتطاريح والالواح افقيه تماما ويستخدم ميزان ماء

•يجب التأكد من تثبيت اجزاء الشده الخشبيه بعضها ببعض

•حتي لاتختل اثناء اوبعد الصب

•يجب وضع اشرطه لاصقه حتي لاتتسرب الخرسانه اثناء الصب

•التأكد من رأسية الجوانب الخارجيه للاسقف

•مراجعة منسوب السقف والعمق طبقا للمخططات

•*وضع اوتارتحت ارتفاع الصب حتي يتم تسوية السطح العلوي بناء علي الاوتار

•مراجعة مستوي القالب الخشبي للحمامات والمطابخ لاختلافه عن باقي الاسقف

•يجب التأكد من استقامة الجسوروافقيتها ورأسيتها

•يراعي ربط جوانب الجسورباستعمال ملازم حديديه

•يجب الدعم الجيد للجسور حتي لاتختل اثناء الصب

حديد التسليح للأسقف

•مراجعة حديد التسليح من حيث الجوده ومطابقته للرسومات

•رفع حديد التسليح بمساند طبقا للمسافات المقرره بالمخطط

ملاحظات الصب

قبل الصب

•1-التاكد من سلامة القالب الخشبي

•مراجعة التمديدات الصحيه والكهربائيه

•سدجميع الفتحات التي من الممكن تواجدها بالقالب الخشبي حتي لاتنساب الخرسانه

•مراجعة منسوب القالب الخشبي للمطابخ والحمامات

•مراجعة حديد التسليح ورفعه عن القالب الخشبي بالمسافه المقرره

التأكد من نظافة القالب الخشبي قبل الصب

صب السقف

اولا – يتم صب الجسورالمحيطه بالغرفه الواحده ثم البلاطه مع ملاحظه تجنب احتمال فتح جوانب الجسور وخاصه العميقه

ثانيا – يفضل صب السقف كله مره واحده وتفادي الفواصل الانشائيه الا عند الضروره

ثالثا – تدك الخرسانه المصبوبه اولا باول مع تسوية السطح وضبط المنسوب

لايفك القالب الخشبي لابعد اسبوع من الصب للسقف اما الجسور فبعد اسبوعين

 صور بعض الخطوات

الدعامات

خطوات التدعيم

خطوات التدعيم 122

صب السقف 132



السلالم

•يتم ضبط منسوب البسطه والتدقيق عليها

•يجري تنفيذ القالب الخشبي وتقسيم ابعاد السلالم حسب المخطط

•تدعيم المرابيع الخشبيه بشكل جيد لضمان عدم تحركهااوأختلالها أتناء الصب اوبعده

   مراجعة حديد التسليح طبقا للمخططات

   مراجعة ابعاد النائمه والقائمه وسمك البلاطه للسلم

   مراجعة حديد التسليح عند التقاء البسطه مع بلاطة السقف

   مراجعة الاعمال الكهربائيه ان وجدت بالسلم

 تصب السلالم اما مع السقف اوبمفردها يغطي السلم بخيش مبلل

سلم123



سلم 2

ملاحظات عامه

•الاهتمام باختيار النجار الجيد

•التاكد من جميع المحاور منذ بداية تنفيذ القواعد

•التأكد من الاستقامه والمحاور لجميع احزاء المبني(امثله للاخطاء)؟

يجب الصب قبل بناء الطابوق (لماذا)؟

الطابوق

المونه المستخدمه للطابوق 1الي 3(اسمنت-رمل)؟

•يتم تثبيت الشرمات المجلفنه(شرائح حديد) علي الاعمده كل 40سم

•يتم رش الطابوق بالماء جيدا وكذلك اماكن البناء وذلك لبناء المدماك الاول

يجب تلافي بناء الاجزاء المكسوره قدر الامكان علي ان تكون الحلول 1,5الي 2سم

صورالشرمات

 الشرمات

التدقيق علي الدستور

•بعد ان يتم عمل الدستور التدقيق  علي ابعاد فتحات الابواب مضافا له من2 الي 3سم لسهولة تركيب الشراشيب وكذلك التدقيق علي الممرات وابعاد الغرف وقائمية زوايا الغرف

التدقيق علي المباني عندالجلسات

•يتم التدقيق علي وجود الفراشات (الشرمات)علي الجدران الخارجيه بحيث تكون المسافات الافقيه بينهما لاتزيد عن 80سم والرأسيه بمقدار40سم علي شكل متبادل

وان تكون بطول كاف للوصول الي الكسوه الخارجيه ثم يسمح باستكمال البناء حتي منسوب الاعتاب

التدقيق علي المباني حتي الاعتاب

•يتم التدقيق علي فتحات الابواب والشبابيك من ناحية الابعادوالشاغوليه

•يتم التدقيق علي استواء الحوائط بواسطة  خيط الشاغول للتاكد من شاغولية الحوائط

•يتم تنفيذ الطابوق حتي الاعتاب وتنفذالاعتاب حسب المناسيب المطلوبه وذلك بعمل القالب الخشبي ثم صب الخرسانه المسلحه ثم يستكمل البناء حتي منسوب السقف اومنسوب قاع الجسور حسب الاماكن

يلاحظ زيادة عدد الفراشات حول الفتحات والاركان

ملاحظات عامه علي بناء الطابوق

•يجب ان لايرتفع البناء باليوم الواحد عن 2م ولايزيد فرق ارتفاع البناء في الحائط عن متر

•يعمل طرف رباط مدرج في الطابوق عند توقف البناء في احد الحوائط

•يجب ان توضع صناديق الكهرباء المختلفه وكذلك صناديق الاطفاء والمواسير باماكنها المحدده بالمخططات

•يراعي ان تكون سماكة الحلول من 1,5الي 2سم

التأكد من وجود شرمات بالاعمده لربطها بالجدران

صور توضح عمل الدستور والعتب وصف الطابوق

بناء الدستور

بناء الطابوووق 1

طابووق 1234

طابوق 1221

المساح (البياض)؟

•يجب عمل الاوتار والبأج من نفس نوع البياض وعلي مسافه لاتزيد عن 2م بحد ادني 3 م

لضمان استواء المساح ،علي ان يراعي تكسيرها بعد الانتهاء وملئهابنفس المونه

•الزوايا المتقابله مع الاسقف يجب استدارتها

•يجب ان يتم تنفيذ صناديق الكهرباء والاطفاء ان وجدت والمواسير في اماكنها المحدده بالمخططات

وايضا

•في جميع انواع المساح يجب عمل الطرطشه بمونه مكونه من 400كجم اسمنت لكل مترمكعب رمل باستخدام اللوح الخشبي الطالوش

ويجب رشها من اليوم التالي مرتين(صباحاومساء)لمدة 3 ايام قبل البدء بعمل الااوتار والبأج

•عمل المساح  بسمك طبقتين متوسط 2سم (1,5-2)ولايزيد عن 2,5سم  وبحيث يكون السطح النهائي مستويا تماما:

•يجب رش الحوائط رش غزير بالماء(مرتين باليوم )لمده لاتقل عن 3ايام مع حكها بالفرشه السلك اذا لزم الامر

بعض الصور

المساح112

المساح1122

الارضيات

•خواص البلاط

•الوجه

•يجب ان يكون خاليامن التنميل التصديف التشقق التفليق الكسور النتقير التقشير التزهير عدم تجانس اللون

•يكون له رنين عند الطرق

•يجب ان يكون الوجه والظهرمتصلين تماما

•يجب ان لايكون اكتصاص الماء كبيرا

•يجب ان تكون الزوايا متساويه

•يجب ان يكون الوجه متساويا

•يجب استقامة الحواف وتساوي طولها وسماكتها(عادة 8ملم)؟

طريقة تركيب البلاط

اولا – تفرش تحت البلاط طبقه من الرمل النظيف بسماكة 5سم

•ويلصق البلاط بمونه بسمك 2,5سم (300كجم اسمنت لكل مترمكعب رمل)

ثانيا – عمل خرسانه عاديه بسمك 4سم تحت البلاط ولصقها بلياسه اسمنتيه 2سم  اوبماده لاصقه(براعي مرور 24ساعه علي الاقل حتي تنشف المونه)؟

الارضيات

•عند عمل البلاط المصبوب يجب ان يتم عمله قبل شهرين من التنفيذ حتي يتم التأكد من جفافه

•يجب التأكد من استواء الاسطح المطلوب تغطيتها

•يركب البلاط فوق طبقه من الرمل سمك 30مم مع عمل الميول اثناء وضع المونه

•يستعمل ميزان المياه  للتأكد من استواء السطح بعد تنفيذالبلاط

•المونه المستخدمه بنسبة 250كجم اسمنت بورتلاندي عادي للمتر المكعب رمل

•المونه لاتقل عن 10ملم لحماية الارضيه

•اللحامات لاتزيد عن 2ملم حتي لاتشكل نقطه ضعف لتفتتها

• بعد اللصق بيوم اويومين يتم الشربته

•بلاط الأسطح يلصق بمونه مكونه من 1م3رمل 0،5م3جير 200كجم اسمنت

انواع الارضيات

•البلاط الموزاييك

وجه بسماكه لاتقل عن 6ملم

بطانه بسماكه 14ملم بنسبة جزء اسمنت الي 3 رمل

البلاط الموزاييك مقاس 30*33 وجه البلاطه لايقل عن 8ملم وبطانه 22ملم

الرخام

•وجه لايقل عن 15ملم

بطانه 25مم

البلاط الاسمنتي الملون

•وجه 6ملم بطانه سماكه 14ملم

•البلاط السنجابي (الكاشي)؟

•*سماكة 1,5سم وجه 6ملم بطانه 9ملم

سماكة 2سم وجه 8ملم

الارضيات الخشبيه

بسماكه 1بوصه

ارضيات الباركيه

سمك 1بوصه

اعمال تبليط السلالم

المونه 300كجم اسمنت الي متر مكعب رمل

الكسوه للقائمه سماكة 3سم والنائمه 5سم  بوجه لايقل عن 2سم للنائمه و1سم للقائمه

التكسيات

المونه 400كجم اسمنت لكل مر مكعب رمل

اعمال الرخام

•المونه 350كجم اسمنت الي مترمكعب رمل مغسول

•بعد تركيب الرخام والجرانيت يلزم وقاية نقاط المرور

•في السلالم النائمه 5الي 4سم والقائمه 2سم  الي 3(السماكه)؟

 تعمل الوزرات بسماكة 2سم للدرج والتبليطات وبالارتفاع المطلوب

  العتب الرخام والجلسات سماكة 3سم

بعض صور البلاطات

12356 بلاط



اعمال السيراميك

اعمل الدهانات

•تنقسم الي عدة اقسام اهمها

المشتق من الزيوت

المشتق من الماء

اعمال قبل الدهان

بعد الطرطشه والمساح بطانه وظهاره

ثلاث اوجه معجون لماذا؟

تعالج الاسطح بالمعجون والصنفره وجهين بطانه ووجه ظهاره نهائي

يختلف محتوي المعجون بحسب نوع الصبغ

في حالة البلاستيكي يكون بنفس مكونات ذلك الدهان ولكن بنسب صغيره مع بعض الاضافات التي تمنع العفن والفقاقيع

في حالة الدهان الزيتي يحتوي المعجون علي زيت بذرة الكتان

•2.5م2يستهلك كيلوجرام للزياتي



تابع المعجون

المعجون للدهان البلاستيكي تتراوح نسبة التخفيف بالماء بين 50الي 10%بحسب الوجه

يستحسن ان يكون كل وجه بلون مختلف حتي يتعين الفحص

اعمال الدهانات

الدهان الزيتي

•يجب ان يتم الدهان بعد 48 س من دهان المعجون

•يتم دهان 3اوجه بحيث تمر 48 س بين كل وجه وآخر

•يجب الحف والسنفره والمعجنه لكل وجه مع التأكد من استواء السطح

•يكون الوجه الاول والثاني بلون افتح قليلامن الاخير

الدهان البلاستيكي

•يتم الدهان بعد مضي 24س من المعجنه

•الوجه الاول يتم التخفيف بنسبة 50%(24س)

•الوجه الثاني 35%(12س)

•الوجه الثالث 10%(2س)

•يتم الحف والمعجنه والسنفره لكل وجه

اعمال الدهانات

يجب التأكد من نظافة الأسطح قبل دهانها من الاتربه

يجب ان تكون الاسطح جافه تماما

الاسطح الخشبيه يجب تنظيفها وصنفرتها مع التنعيم باستخدام ورق الصنفره قبل الدهان

تعالج العقد البسيطه بمحلول ورنيش العقد لسد الفجوات ثم تدهن ببويه تسد المسام ويمنع تشرب بوية الطبقات التاليه

•الاسطح الحديديه يتم تنظيفها جيدا ثم الصنفره ثم يدهن وجهين  احدهما بالمصنع والاخر بالموقع

اعمال الدهان

•يتم تنظيف الاسطح المراد دهانها وسد الشقوق ويتم الدهان بعد جفاف المساح تماما

•يدهن السطح بوجه دهان ابتدائي من نوع يسد مسام البياض ويمنع تشرب الطبقات التاليه

•حف للحصول علي طبقات مستويه ناعمه ثم تدهن طبقتين بطانه وظهاره ويجب ان يكون الوجه النهائي متماسكا وخاليا من آثار الفرشه

يراعي ان تمر  48 ساعه مابين كل وجه وآخر حتي يتم التأكد من جفاف الصبغ وتماسكه

يكون التخفيف للدهان  البلاستيكي بالماء بنسبه تتراوح مابين 50الي 10%بحسب الوجه

بعض عيوب الدهانات

الفقاقيع

بسبب وجود رطوبه

التشقق

سماكة الطبقه النهائيه –استخدام زيت اكثربالوجه الاول-عدم جفاف الاوجه

طباشيريه

قلة الزيت

الاسطح الخشبيه

•تدهن الاسطح الخشبيه الملاصقه للمباني والخرسانه بمحلول قطران الفحم الساخن لحماية الاسطح الخشبيه من الرطوبه

المفصلات تكون بطول 19سم للابواب و14سم للشبابيك



اعمال الالمنيوم

•الرسومات المقدمه للالمنيوم يجب ان تكون بمقياس رسم لايقل عن 1:2

•جميع قطاعات الالمنيوم يتم معالجتها بعد التصنيع والتقطيع بواسطة الترسيب الكهربائي لحمايته من تأثير العوامل الجويه علي ان يكون التشطيب النهائي خاليا من العيوب

•قبل النقل للموقع يتم تغطية اسطح القطاعات بطبقه شفافه واقيه لحمايتها اثناء النقل والتخزين

•يجب ان لاتقل سماكة الالمنيوم للشبابيك عن 2ملم

يجب التأكد من التحام الزوايا والتسكيره مع الزجاج ونوعية الزجاج وسماكته

شباك 1

اعمال عازل الرطوبه

•ان مواد العزل يجب ان يتم اختيارها بعنايه ومنها مايتعلق بخصائصها الفيزيائيه (نفاذية الماء)ومنها مايتعلق بالتحمل الكيميائي (التحمل للظروف المحيطه)

انواع العازل

•1-مواد عازله بيتومينيه (عزل علي الحار)

•2-موادعازله بيتومينيه (عزل علي البارد)

•3-العزل بمواد اختراق الاسطح واضافات الخرسانه

•4-رغوة البوليثيرين

اولا العزل بالموادالبيتومينيه علي الساخن

•تتكون اما من البيتومين او زفت القطران وهما يتدرجان باللون بين البني ووالاسود وفي القوام اماعجينه اوسائل وهما يمتازان بقدرتهما علي اللصق وعدم القابليه للذوبان بالماء وكذلك فانهما يمتازان بقدرتهما علي مقاومة التأثيرات الجويه والكيميائيه

البيتومين

•من المواد اللاصقه ويتراوح قوامه بين الصلابه وشبه الصلابه وهوينتج من تقطيرزيوت البترول ويجب ان يقل محتوي البرافينات عن 2%

صور من انواع البوتومين
البوتمين1123



البوتمين1



•خواص المواد البيتومينيه

•1-تأثير درجة الحراره

•يتوقف قوامها علي درجة الحراره لذلك يجب ان تتوفرخاية عدم السيوله اوالليونه عند ارتفاع درجة الحراره

2-نفاذية الماء

 تقاوم المواد البيتومينيه الماء

3-تحمل السوائل المصدئه

 ان تعرف المواد البيتومينيه بأنهالاتتأثر بالمواد الكيميائيه وهي بذلك تقوم المواد بالتركيزات المعتاده في الطبيعه إلا انها تتأثربمواد الوقود والمذيبات العضويه

4-مقاومة التعفن والتأثيرات الحيويه

  5-تأثير الجووالضوء

  تتحلل عند تعرضها المستمر للرطوبه والضوء

6-تأثير الاضافات

    ان استخدام القطران والبيتومين من شأنه ان ينقص قدرة العزل علي اللصق ولذلك يجب استخدام ماده واحده عند عملية العزل الواحده

لفات المواد البيتومينيه

•تتميز الكتل البيتومينيه بمقومات عاليه للماء إلاانها لاتتحمل الشد والثني والقص

•مواصفات عامة للطبقه العازله البيتومينيه

•مواصفات عامة للطبقه العازله البيتومينيه

•تتميز الطبقه العازله البيتومينيه بقدرتها علي مقومة الرشح والرطوبه ومياه الامطار

•وتتوقف مواصفات الماده العازله باختلاف ضغط المياه وطبيعة التربه والمباني المقامه عليها

•طريقة التنفيذ:

•1-يجب ان تركب علي مونه اسمنتيه من الاسمنت والرمل والصلبوخ

•2-تدهن طبقة المونه بدهان تحضيري مثل النيرول بمعدل 23,كجم/م2لسد المسام والمساعده علي التماسك بين الخرسانه والطبقه العازله ويمكن كذلك استخدام البيتومين المؤكسد

•3-يتم لصق الطبقات العازله البيتومينيه بحيث يكون مسافة الركوب لاتقل عن 10سم والنهايات عن 15سم

•4-البيتومين المؤكسد المستخدم باللصق يجب ان تكون حرارته 150الي160درجه مؤيه عند الاستخدام

•5-يجب ان يكون السطح المراد عزله نظيفا وجافا تماماويجب سحب اي مياه موجوده عند العزل

•6-ان جميع الاعمال العرضه للرشح يجب ان تكون فوق الطبقه العازله

•طريقة العزل باللباد البيتوميني

•1-طبقة دهان وجه واحد بيتومين مؤكسد بمعدل32,كجم/م2 علي السطح مباشره

•2-دهان وجه بيتومين مؤكسد بمعدل 1,5كجم/م2

•3-فرش طبقة لباد بيتوميني وعمل الركوب 15سم والوزره 30سم مع اقفال النهايات بالحائط داخل عرموس 3سم والتحبيش عليها

العزل بمواد اشراب الاسطح

•هي مواد لالون لها ولاتؤثر علي لون الخرسانه

•1-فلوريد السيليكون

•في الوقت الذي تتصلب فيه الخرسانه فان الاملاح الغيرذائبه بالماءتساعدعلي قفل المسام بسبب زبادة حجم الاملاح

•2-ماءالزجاج

•وهي املاح سيليكات الصوديوم والبوتاسيوم ويضاف للسطح احماض معدنيه مخففه حتي يتسبب ذلك في احكام مسام السطح ويجب غسل السطح بالماءبعد اضافة الاحماض

مواد اضافيه للخرسانه

•1-مواد مالئه للمسام

•وهي مواد غيرقابله للذوبان بالماء اساسها صابوني قلوي

•2-اضافات لتقليل نسبة الاسمنت الي الماء

•وهي تعتمد علي انقاص الشد السطحي الناتج من الماء اثناء الخلط وبذلك تتوزع حبيبات الاسمنت بطريقه متجانسه وناعمه

الفاندكس(عازله للرطوبه والمياه)

•هوالاسم التجاري لماده من الرمال النقيه والاسمنت وبعض المواد الكيميائيه وهي ماده تذاب بالماء وتدهن بالفرشاة وتستخدم لعزل الخرسانه والتي تقاوم ضغوط المياه حتي 12جوي وبهذافإنها تستخدم حتي لعزل خزانات المياه

•بمجرد وضع طبقات الفاندكس علي الخرسانه فانها تبدأبطرد ذرات المياه بعد تغلغلها داخل الخرسانه وتصبح الخرسانه عازله للمياه(بلورات)

•استخداماتها

•تستخدم في عزل المنشآت تحت منسوب المياه اثناء تنفيذ الخرسانه

•تعتبرفعاله في حماية حديد التسليح من وصول المياه اليه

•تدهن بها الحوائط والاسقف في المنشآت التي تكون بها ابخره ومواد ضاره لمنعها من الوصول الي حديد التسليح

•تعتبر فعاله عند وجود تشققات شعيريه لاتزيد عن 1/2مم

•تدهن بها الخرسانه المسلحه ذات الاشكال الهندسيه حيث تساعد في تخفيف الاحمال والتشققات الشعيريه

•تغني عن الدهانات لانها متوفره بعدة الوان

•بعمل عجينه منها يمكن سد تسريب المياه بالخرسانات بسرعه

•يلزم 1كجم منها لكل 1م2 بالخرسانه الحديثه و1.5 كجم بالقديمه

دهان الووتر بروف

•هومركب من الاسمنت والكوارتز

•يخلط بنسبة 1:3(10لترماءالي 50كيلوجرام )

•تعمل يطريقة التغلغل داخل الخرسانه مكونه حبيبات الكريستال في المسام بحيث تصبح صلبه داخل مكونات الخرسانه

مميزات الووتر بروف

•يصبح جزء لايتجزأمن الخرسانه

•غيرضاربمياه الشرب ولايتفاعل مع الكلور

•يمكن استخدامه علي للاسطح الجافه والمبلله

•يمكن استخدامه للمنشآت تحت منسوب المياه الجوفيه والقباب وغيرها من المباني ذات الاشكال الهندسيه

•له مقاومه عاليه للكبريتات

خطوات التنفيذ

•1-بنظف السطح من الاتربه

•2-تعالج مناطق التعشيش بالمونه مع اضافة مواد رابطه معها

•3-يخلط الووتربروف مع الماء بنسبة 1:3(10لترماءالي 50كيلوجرام روف)

•4-ترش الاسطح بالماء وتدهن بالروبه العازله مرتين وبطريقه متعامده وبفاصل زمني 2الي3ساعات بحسب الجو

•(يلزم 1،5كجم للمترالواحد)

مونة الترميم والعزل السريع

•سيتوكس فكسcetox fix

هي بودره مصنوعه من الاسمنت تخلط بالماء وتتصلط خلال خمس د وتبدأبالشك بعد دقيقتين

يجب تخزينها بمكان جاف لمده لاتزيد عن 6شهور

تستخدم للعزل السريع للفجوات والفتحات لمنع تسرب المياه

طريقة التنفيذ:

1-يخلط بالماء ويمكن اضافة بعض الرمل

2-تكورالعجينه وتضغط بالفجوه خلال دقيقتين

المواد الابوكسيه العازله

•1-دهان ايبوكسي EPOXY PAINT

•هوعباره عن مركبين يتم خلطهم EPOXY-RISIN,HARDENER

•فترة التشغيل ساعه من الخلط عند20دم

•تدهن الطيقات بفاصل زمني 12س علي الاقل عند20دم

•تخزن لمدة عام

المواد الابوكسيه العازله

 2-دهان ابوكسي برايمر

•فترة تشغيله 60دقيقه عند20دم وهوعباره عن مركبين بنسبة1:2 بالوزن ويمكن الدهان فوقه بعد6س ويخزن لمدة عام

•يمتازبقوة تشربه داخل القشره المدهونه ممايساعدعلي تماسك الطبقه المدهونه فوقه(دهان ابتدائي)



البولي إثيلين

•تمتازبالاتتصاق الجيد بالاسطح بشرط نظافتها

•تجف خلال نصف دقيقه

•تكون طبقه متماسكه

•تقاوم الضغط حتي 25نيوتن /م2

•غيرقابله للاشتعال

اعمال عازل الرطوبه

عازل الرطوبه هووقاية المباني والانشاآت وضمان العزل التام لها مع توفير الحمايه الكامله من تاثير المياه سواء كانت امطار اوجوفيه اومتسربه

من اي مصدر ويجب ان تتوفرفيهامقاومة العوامل الجويه والتأثيرات الفيزيائيه والكيميائيه وان تكون اقتصاديه وسهلة التشغيل

طريقة التنفيذ

•يجب ان يكون السطح خاليا نظيفا من الاتربه

•توضع الاغشيه العازله علي السطح اماسائبه او تلصق فوق طبقه دهان اولي (اساس) حسب المواصفات اواللصق باستعمال شعلة اللهب

•يتم تغطية الاغشيه البيتومينيه بنسيج مساحي

عازل الاسطح

•عند دراسة عازل الاسطح للمباني والمنشآت يتم العنايه اول بنوعية العازل وطبقة الميول والحمايه

•تكون اعمال الاسطح لهدفين اساسيين هما حماية السطح من رشح المياه وتصريف مياه الامطاروحماية الدور العلوي من اشعة الشمس

•يتم تنظيف السطح ثم وضع الماده العازله ايا كانت ثم عمل لياسه اسمنتيه ثم وضع طبقه من الجيتاروف(يفضل كل سنتين)

ملاحظه مهمه يجب عدم خرق ارضية السطح باي حال من الاحوال

ملاحظات علي خطوات العزل

يجب عمل الميول اللازمه للاسطح وذلك باستخدام الخرسانه الخفيفه وبميول لاتقل عن 1% وترش بالماء لمدة ثلاث ايام ثم تغطي

 بطبقة اللياسه الاسمنتيه 1الي 3وبسماكه لاتقل عن 2سم وترش بالماء لمدة 3ايام ويتم كسر زوايا الاركان باللياسه

•يجب ان يكون السطح جافا ويتم العمل بعد 30يوم علي الصب علي الاقل

•يجب ان يكون السطح مستويا خاليا من الاتربه والشقوق والمخلفات والزيوت والشحوم

•يتم التأكد من سماكة الطبقه العازله واتجاه الركوب (عكس اتجاه سريان الماء)ومقداره وقوة تثبيته علي الجدار مع وجود العزل حول الفتحات والفلبورات

•يتم فحص العازل بملئه بالماء لارتفاع 5سم من اعلي نقطه في السطح ولمدة 48ساعه للتاكد من سلامة الاعمال

انواع العازل

بوليثيرين

البيتومين

المطاط

عزل السراديب

•نظرا لارتفاع منسوب المياه الجوفيه في مناطق الكويت لابد من الاهتمام الكبير بالعزل

•يجب ان تكون ارضيات وجدران السراديب من الخرسانه دون استخدام فواصل التمدد ماامكن مع اضافة مواد مانعه للتسرب للخلطه الخرسانيه واستخدام اسمنت مقاوم

 بعض الصور

عزل المياه



العازل المائي والحراري البولي يورثين

الاعمال الكهربائيه

•التصميم

•عند تصميم المخططات يجب مراعات احتياجات المبني حاليا ومستقبليا ,إلا ان ذلك لايستدعي عمل تركيبات مبالغ فيها

•يمكن عمل مجاري رأسيه وافقيه في اماكن مناسبه لتركيب الكابلات داخلها مستقبليا ,حتي لاتستدعي الحاجه لعمل تركيبات اضافيه

تغذية المبني بالتيار الكهربائي

يراعي ان يكون تغذية المبني بالتيار الكهربائي عند نقطه متوسطه بالنسبه للاحمال

يراعي عند التصميم عمل حجرات للمحولات واللوحات عند الحاجه واخذ موافقة وزارة الكهرباء والماء

التنفيذ

•ان المصنعيه الجيده واختيار المواد المناسبه شرط اساسي لتطبيق شروط الامان عند تنفيذ الاعمال الكهربائيه

•اجهزة التحكم في نقطة تغذية المبني بالكهرباء

    يكون هنالك قاطع بالمبني لفصل وتوصيل اليار حسب الحاجه

يحضر في جميع الاحوال تركيب المصهرات علي خط التعادل في حالة التغذيه بتيارثلاثي الاطوار ,كما يحظر ان يركب علي الخط المتوسط في حالة احادي الطور لنظام الاسلاك الثلاثه

لوحة التوزيع الرئيسيه

تركب قريبه من نقطة تغذية المبني بالتيارالكهربائي

يتفرع من لوحة التوزيع الرئيسيه المغذيات التي تغذي اللوحات الفرعيه ويحكم كل مغذي مصهر مزدوج اوثلاثي

لايجوز تركيب لوحة التوزيع الرئيسيه داخل حجره مغلقه إلا اذا كانت مخصصه لها فقط

اذاركبت لوحة التوزيع الرئيسيه بمكان ظاهر يراعي ان يكون بعيده عن متناول غير المتخصصين

يجب ان بكون الدولاب للوحه امامن ماده عازله غيرقابله للاشتعال اومن الصاج المؤرض

الاسلاك

•يجب ان تتوفر درجة عزل لاتقل عن 1000فولت

•يجب ان تتوفر فيها سهولة صيانتها دون التأثير علي التركيبات المجاوره

•الانابيب بالحوائط  تكون من البي في سي بأقطار 13الي 32 ملم بحسب الاسلاك التي ستمر بها

•تشترط وزارة الكهرباء ان تكون سويتشات وبلاكات المطابخ والحمامات من النوع المعزول

•ملاحظات عامه

•يراعي عند التصميم والتنفيذ مراعات المسافات بين السويتشات والبلاكات واماكنها حيث يستحسن وضعها بالمخططات

•يجب ان يتم التنسيق مع المهندس المعماري اثناء تصميم المخططات الكهربائيه

•يجب ان يكون هنالك م كهرباء للاشراف علي تنفيذ المخطط وخاصة اثناء تنفيذ مباني الطابوق

•يجب مراعات اضافة تمديدات مستقبليه بسقف الديكور اوبالارضيه

•كذلك يجب عمل بلاك واحد علي الاقل فارغ للحاجه لكل غرفه يتم غلقه بغطاء بلاستيكي

اعداد المهندسة

عائشه المطيري
